Tilburg - Breda : Vervangen bovenleidingsportalen

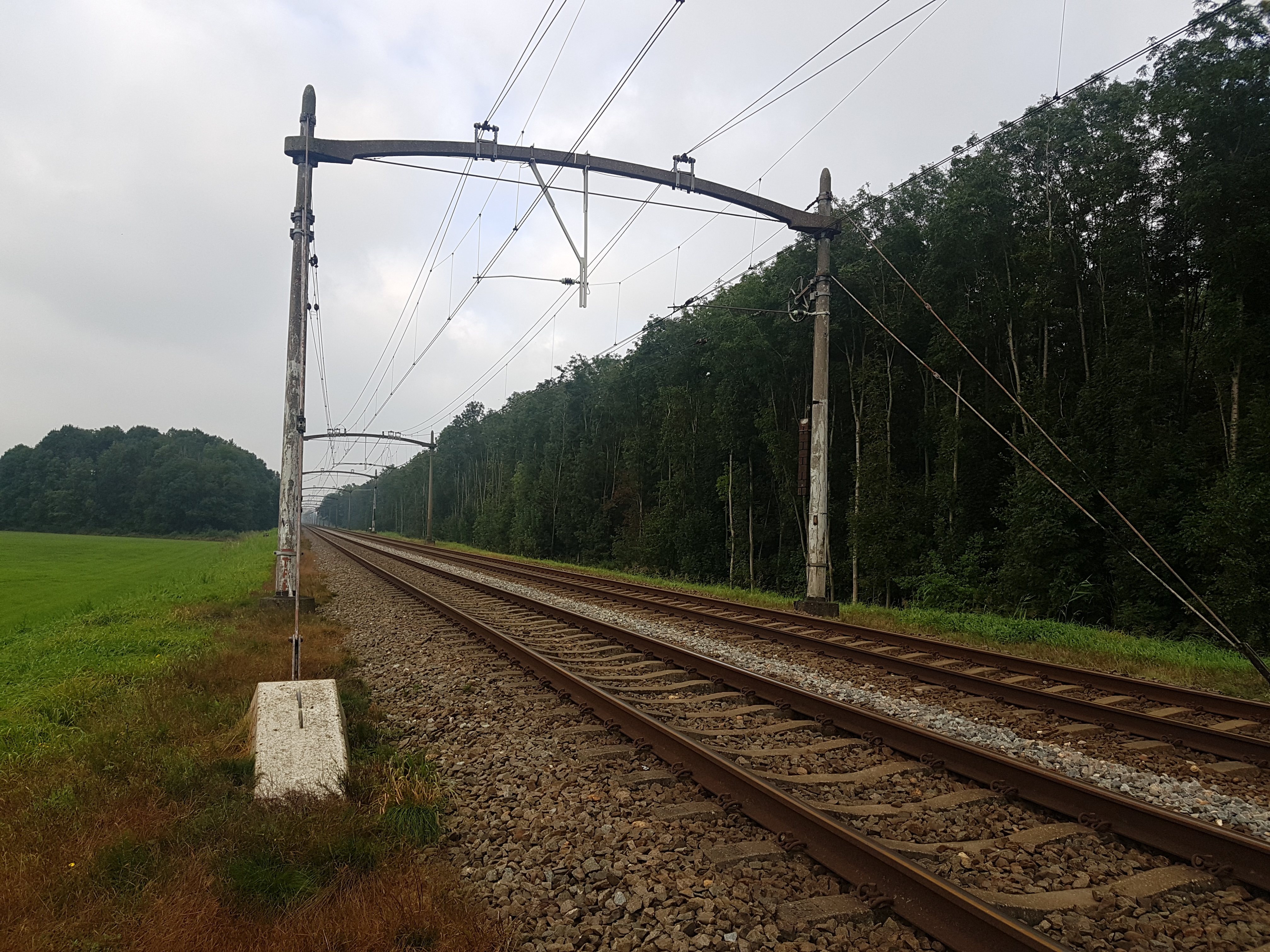

ProRail vervangt de bovenleidingsportalen tussen Tilburg en Breda. Het gaat om een traject van ruim zestien kilometer. De portalen zijn gebouwd tussen 1946 en 1949 en zijn aan vervanging toe. Zo zorgen we ervoor dat treinen veilig en betrouwbaar kunnen blijven rijden, nu en in de toekomst

Locatie
Tilburg-Breda
Startdatum
2024
Einddatum
2029

Meerjarig project voor vervanging van 600 bovenleidingsportalen

Het traject zelf is niet zo groot, maar het project is dat wel. In totaal vervangen we namelijk ongeveer 600 bovenleidingsportalen. De werkzaamheden hiervoor duren meerdere jaren. Dat komt doordat we deze werkzaamheden alleen kunnen uitvoeren als er geen treinen rijden. We kunnen maar een paar keer per jaar een zogenaamde treinvrije periode inzetten. Als we al het werk in één keer zouden doen, kunnen er voor een te lange tijd geen treinen rijden tussen Tilburg en Breda. Dat is niet goed voor reizigers en het goederenvervoer. Daarom voeren we het werk in stappen uit en verspreiden we het daarmee over meerdere jaren.

Minder hinder voor reizigers

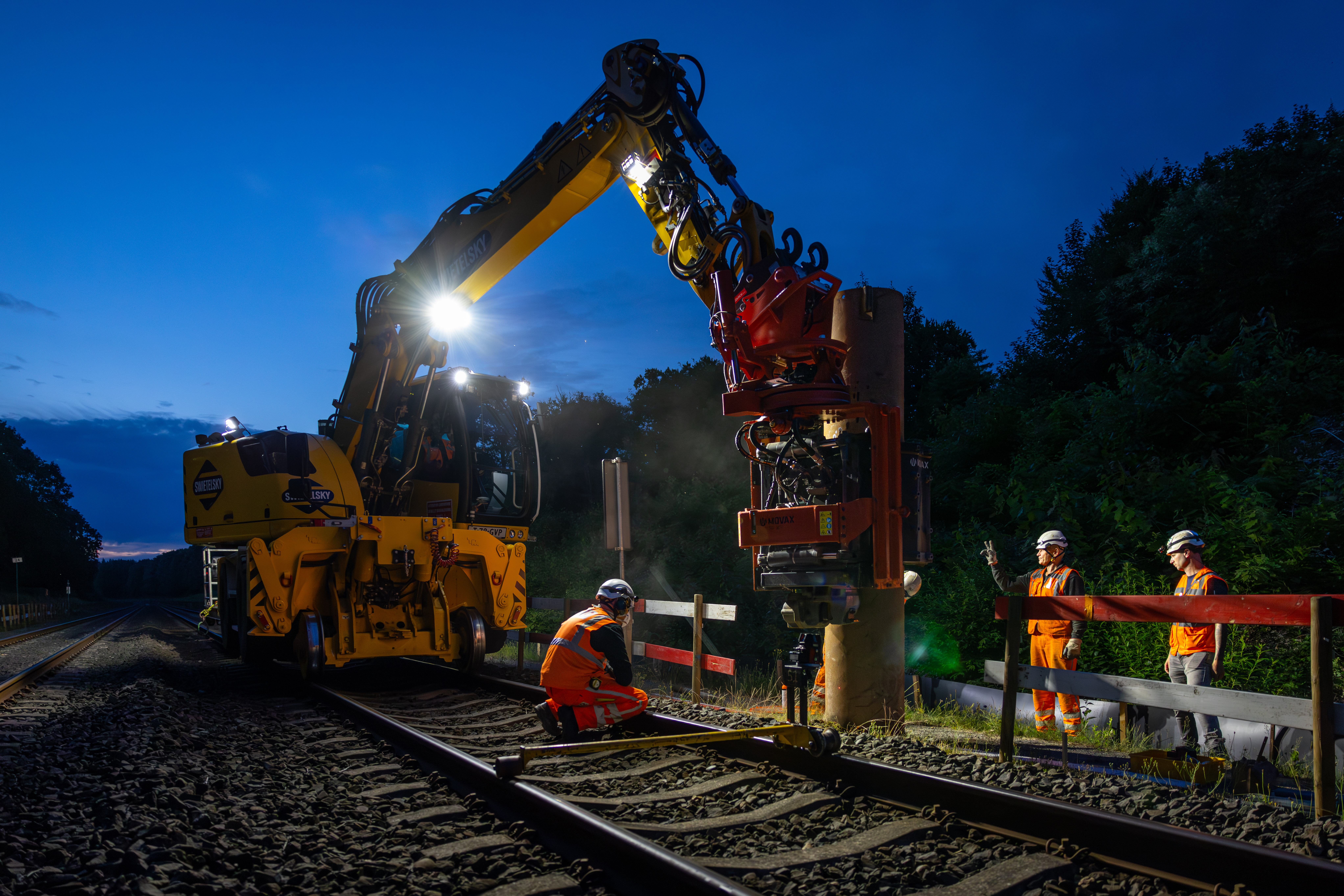

We proberen de overlast voor reizigers zo veel mogelijk te beperken. Zo plaatsen we de funderingen en nieuwe portalen alvast naast het spoor. Dit doen we vaak ’s nachts. De nieuwe portalen zijn dan nog niet aangesloten op de bovenleiding. Dat gebeurt later, tijdens treinvrije periodes verdeeld over 2026 – 2029.  Op deze manier kunnen de treinen zo veel mogelijk blijven rijden.

De eerstvolgende treinvrije periode is tussen 28 juli en 9 augustus 2026. Er rijden dan geen treinen tussen Breda en Tilburg.



Van beton naar staal

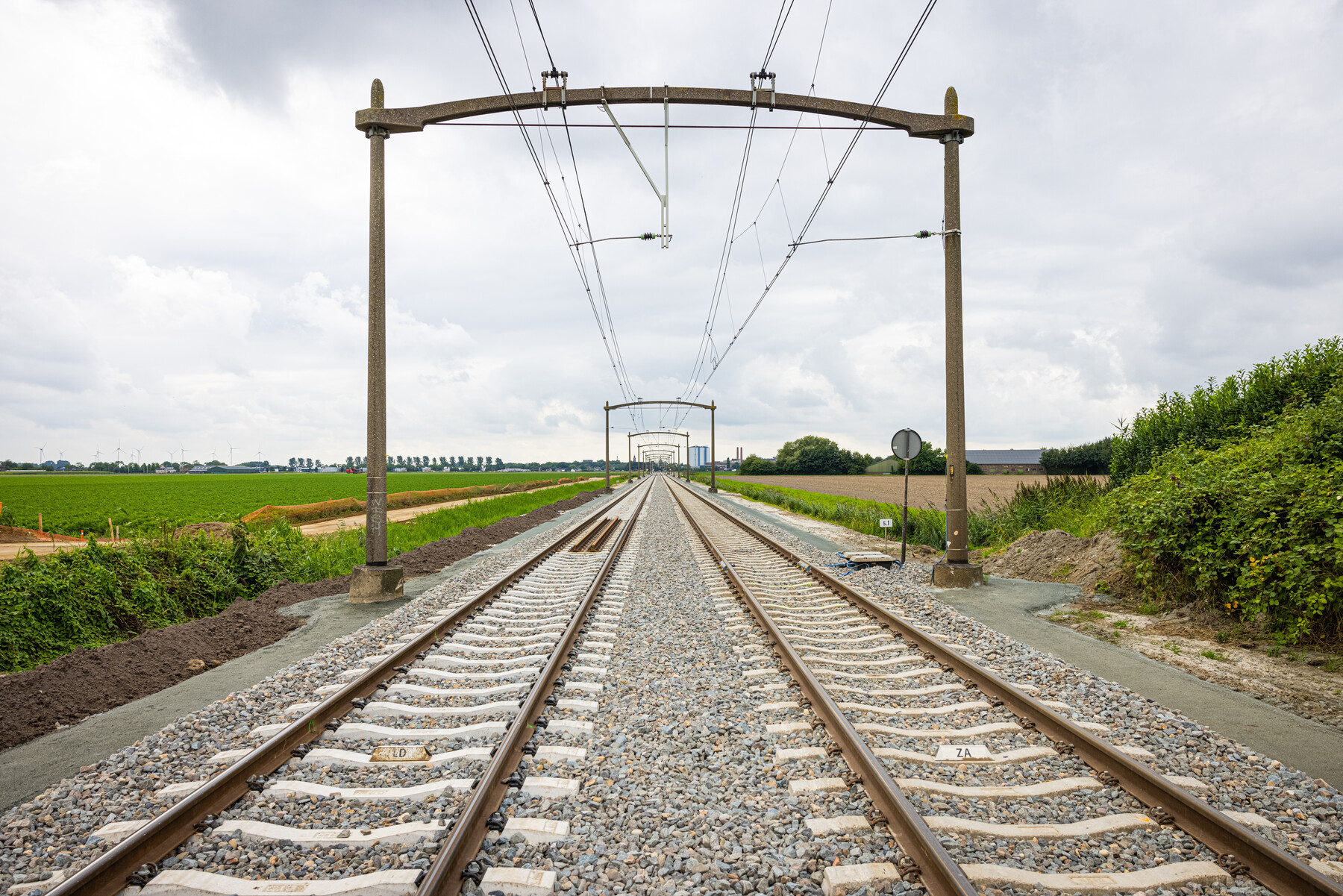

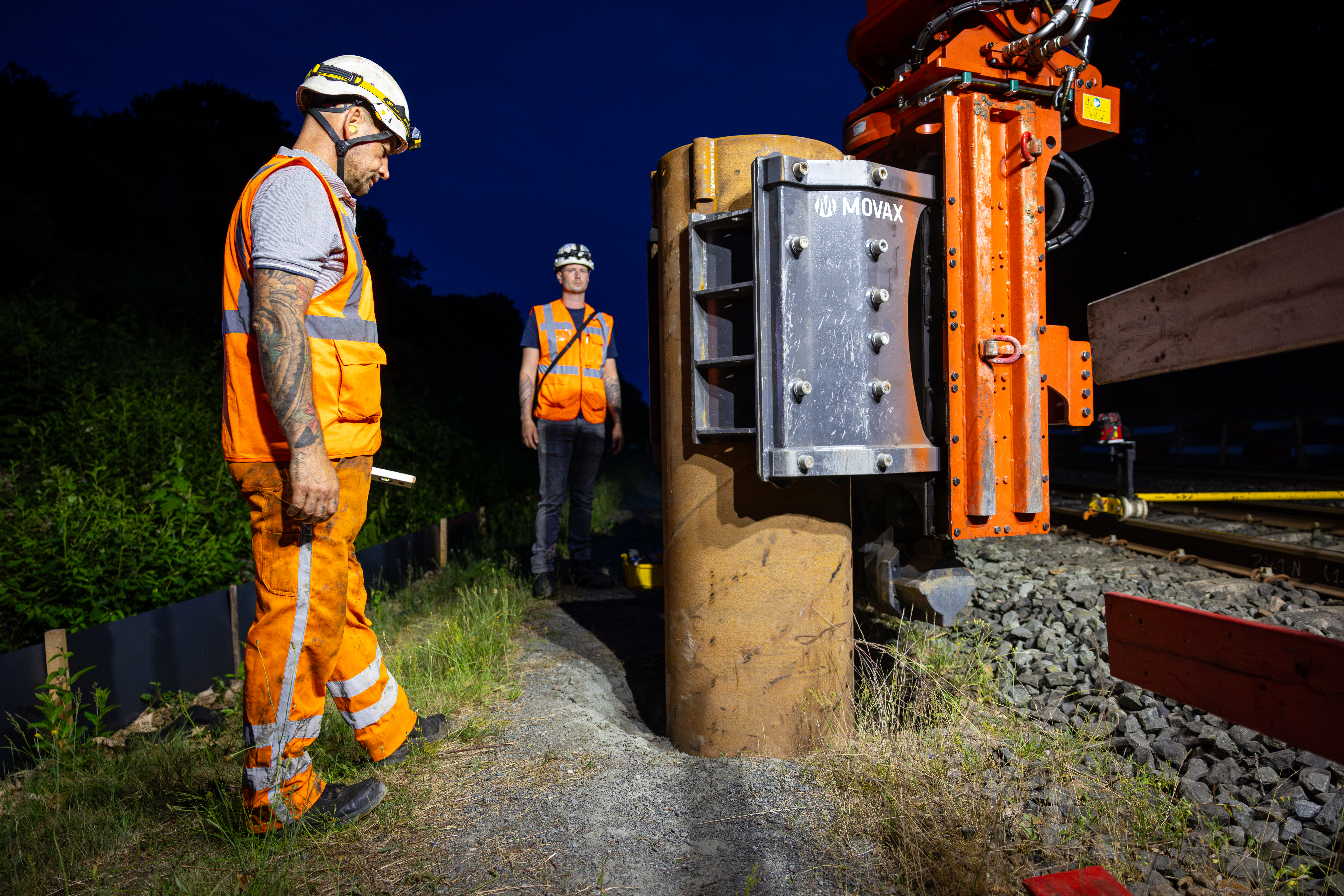

De oude portalen zijn van beton. Hier komen stalen buisportalen voor in de plaats. Deze zijn makkelijker en sneller te plaatsen. Ook is het onderhoud beter te plannen. De nieuwe portalen gaan naar verwachting 80 jaar mee.

Een tweede leven voor de oude portalen

Bij het weghalen van de oude portalen komt veel beton vrij, ook van de grote betonnen voeten in de grond. Dit beton voeren we af naar een verwerker. Daar wordt het beton opnieuw gebruikt. Zo krijgt het materiaal een tweede leven. Dat past bij het Betonakkoord en bij de duurzame doelen van ProRail.

Nieuws over dit project

Spoorwerkcheck

Woon of werk je binnen 300 meter van het spoor? Maak dan gebruik van onze spoorwerkcheck. Je ziet direct welke werkzaamheden in jouw buurt gepland staan.

Geen geldig huisnummer, vul alleen het cijfer in.

Geen geldige postcode, vul alleen cijfers en letters in zonder spatie.
