Beverwijk : Onderstation Beverwijk

In Beverwijk realiseren we een nieuw onderstation. Een onderstation is een gebouw langs het spoor, waarvandaan de bovenleiding wordt voorzien van spanning. Omdat het hier om een nieuw onderstation op een nieuwe locatie gaat, leggen we ook een 10.000 volt-voedingskabel aan. Deze kabel loopt ondergronds, van het verdeelstation van Liander naar het nieuw te bouwen onderstation.

De tekst op deze pagina is bijgewerkt op: 18 maart 2026.
Locatie
Beverwijk
Startdatum
2026
Einddatum
2027

Energievoorziening

Met het nieuwe onderstation verhogen we de beschikbaarheid en betrouwbaarheid van de energievoorziening en dus van het openbaar vervoer. Zo investeren we in de bereikbaarheid van Beverwijk en omgeving.

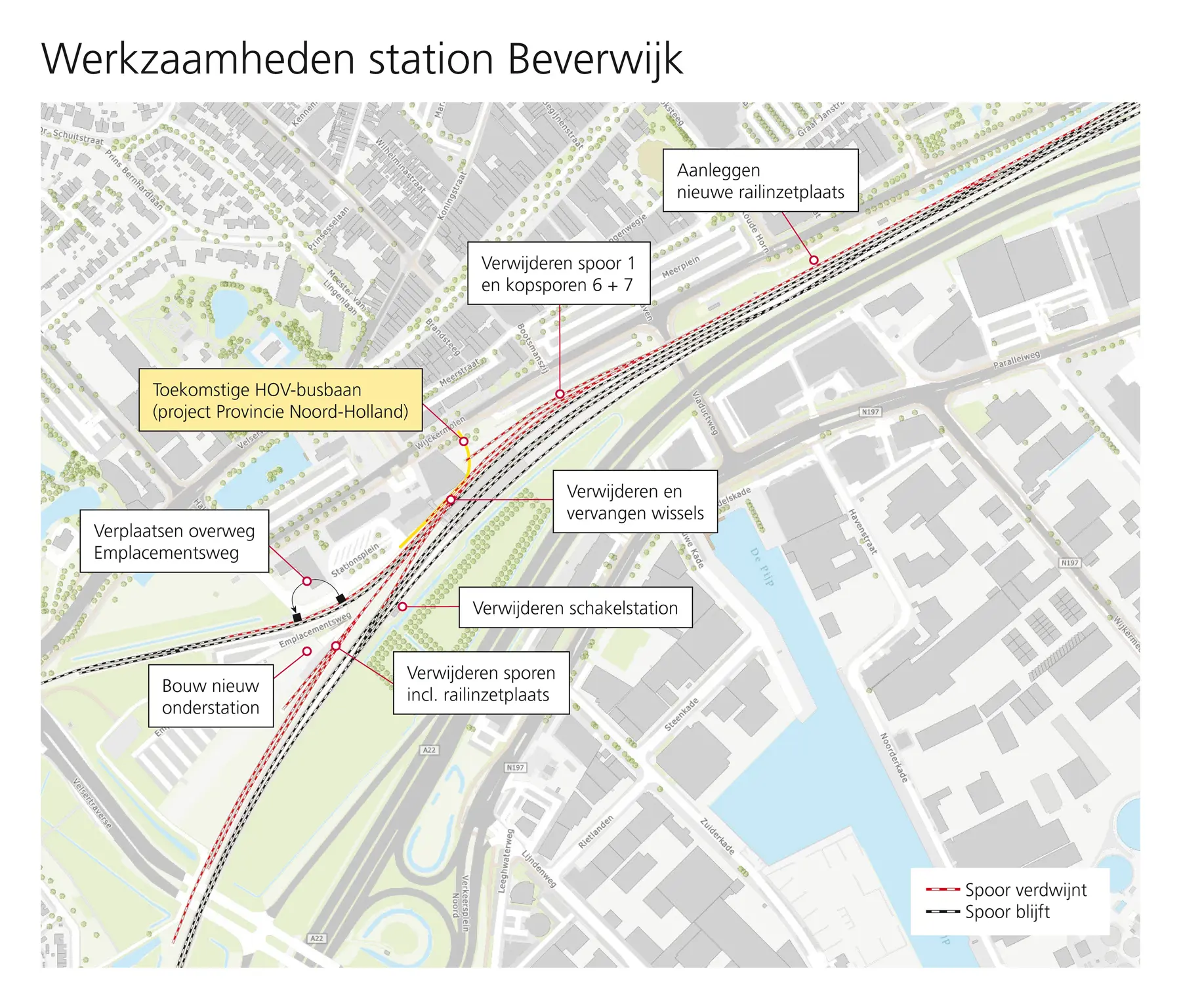

Op dit moment wordt de bovenleiding in Beverwijk gevoed door de onderstations in Uitgeest en Driehuis. Met de bouw van het onderstation in Beverwijk verzwaren we de energievoorziening. De werkzaamheden hiervoor vinden plaats in en rondom het stationsgebied. Daar werkt ook de aannemer van de provincie Noord-Holland aan het project Hoogwaardig Openbaar Vervoer (HOV) Beverwijk/Velsen-Noord.

Succesvolle samenwerking

In het project HOV-busbaan worden een busbaan bij Velsen-Noord en een busbaan bij station Beverwijk aangelegd. Deze laatste bleek moeilijk in te passen, maar dankzij de ruimte die ProRail in 2025 maakte door oude sporen weg te halen en de spoorwegovergang te verplaatsen, kan deze nu gebouwd worden. De provincie Noord-Holland bouwt ook een onderdoorgang onder de Velsertraverse voor fietsers en voetgangers. De samenwerking tussen ProRail, de provincie Noord-Holland, en de gemeenten Beverwijk en Velsen heeft zich in 2025 al bewezen en zetten we in 2026 voort.

Globale planning

Dura Vermeer staat aan de lat om het onderstation met het 10Kv kabeltracé te realiseren. De aannemer verwacht in het voorjaar van 2026 de eerste zichtbare werkzaamheden uit te voeren. De bouwtijd is ongeveer een jaar. In grote lijnen is de planning als volgt: in het tweede kwartaal van 2026 wordt het 1,5kV-kabeltracé aangelegd en in het derde kwartaal bouwen we het nieuwe onderstation. Dan leggen we in november het 10kV-kabeltracé aan en in december nemen we het onderstation in dienst. Aansluitend slopen we dan het huidige schakelstation.

Treinvrije periodes

Vanwege de werkzaamheden rijden er geen treinen van donderdag 7 mei 01.00 uur tot zaterdag 9 mei 05.00 uur tussen Beverwijk en Uitgeest. Ook is er van maandag 2 november 01.00 uur tot woensdag 4 november 05.00 uur geen treinverkeer mogelijk tussen Beverwijk en Driehuis. NS zet bussen in.

Nieuws over dit project

Spoorwerkcheck

Woon of werk je binnen 300 meter van het spoor? Maak dan gebruik van onze spoorwerkcheck. Je ziet direct welke werkzaamheden in jouw buurt gepland staan.

Geen geldig huisnummer, vul alleen het cijfer in.

Geen geldige postcode, vul alleen cijfers en letters in zonder spatie.
