Vervanging wissels
De wissels op emplacement Liempde zijn toe aan vervanging. In augustus 2022 vervangen we twaalf wissels tijdens een 17-daagse buitendienststelling. Tijdens deze grootschalige wisselvernieuwing plaatsen we onder andere acht hogesnelheidswissels. Omdat de nieuwe wissels een andere hoekverhouding hebben passen we de bovenleiding, treinbeveiliging en seinen aan.
De tekst op deze pagina is bijgewerkt op: 25 januari 2022.
Voorbereiding

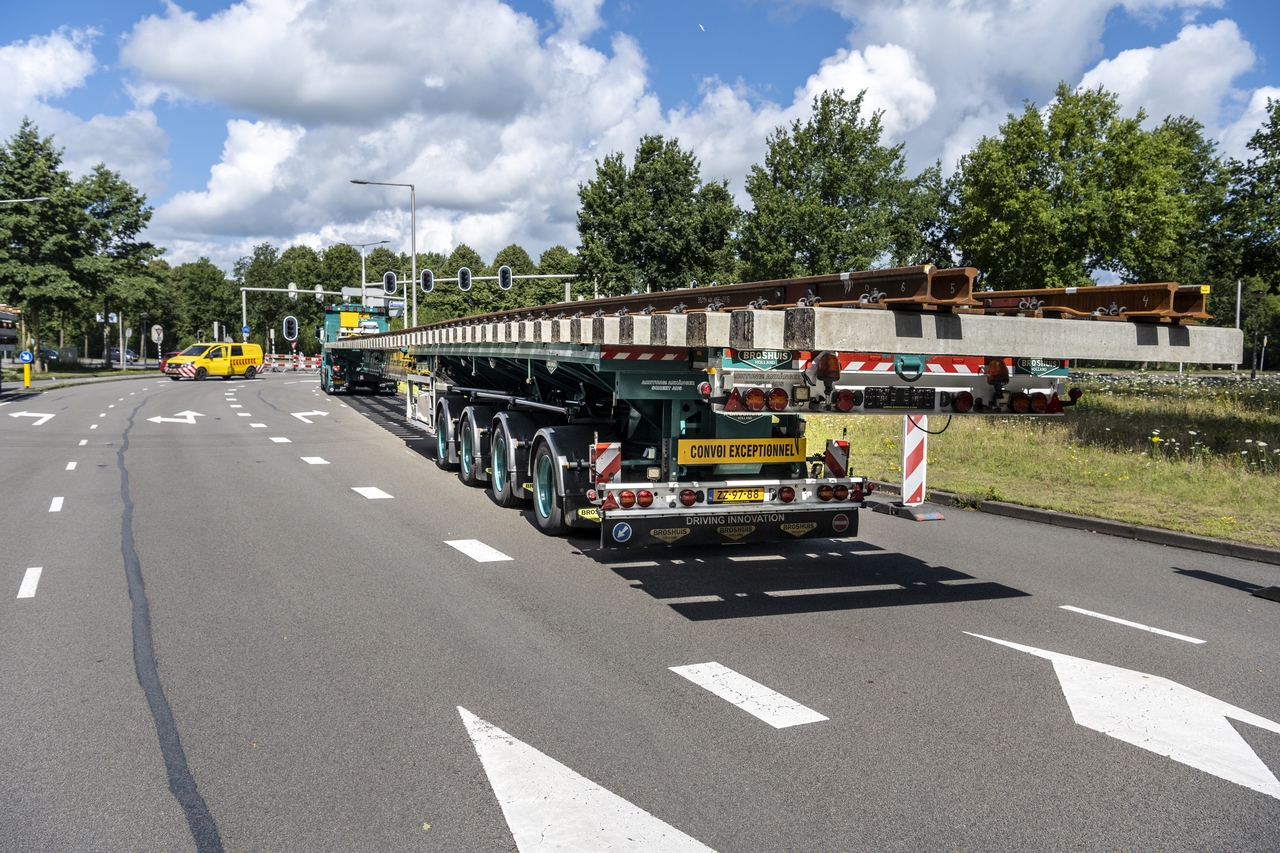

De hogesnelheidswissels zijn bijzonder en de leverancier produceert er ongeveer één per maand. Alhoewel de grote werkzaamheden pas in augustus 2022 plaatsvinden, worden de acht nieuwe hogesnelheidswissels eerder in delen geleverd en langs het spoor opgeslagen in speciale depots. Vanuit de trein van Den Bosch naar Eindhoven kan je de wissels rechts langs het spoor al zien liggen.
Maximumsnelheid

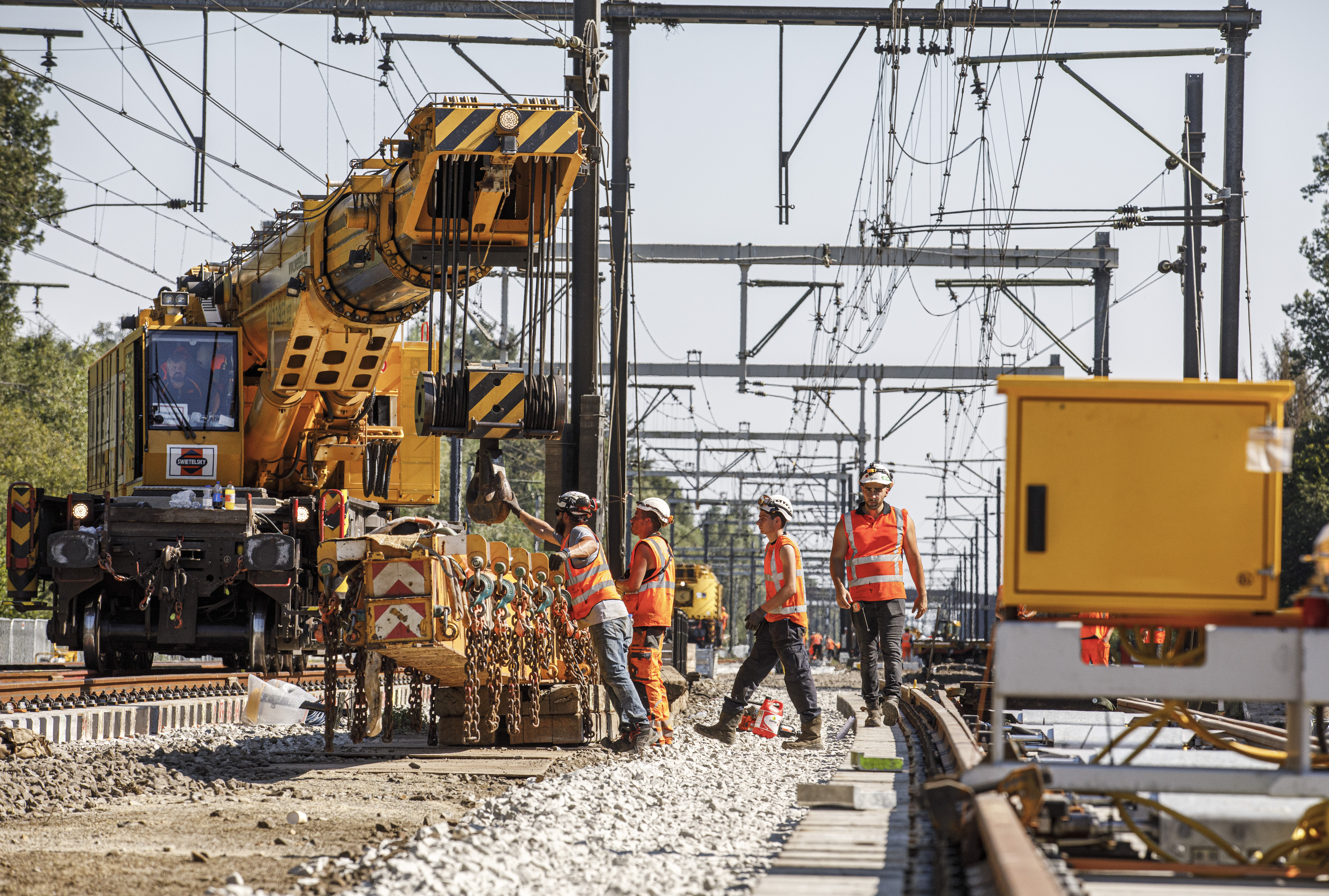

Deze megawissels hebben een verhouding van 1 op 29. Dit betekent dat elke 29 meter in de lengte, gelijkstaat aan 1 meter in de breedte. In Nederland liggen veel 1 op 9-wissels. Het nadeel van deze kleinere wissels is dat een trein slechts met 40 kilometer per uur van baan kan veranderen. Daarnaast heeft deze wissel een hoge slagwerking bij het puntstuk waardoor een trein een beetje heen en weer schudt.
Ook de veelgebruikte 1 op 15-wissels hebben een snelheidsbeperking: 80 kilometer per uur. De nieuwe hogesnelheidswissels hanteren een maximale snelheid van 140 kilometer per uur waardoor treinen haast niet meer hoeven af te remmen. Dit is comfortabeler voor de reiziger en levert meer ruimte op voor treinen op het spoor.
Andere werkzaamheden

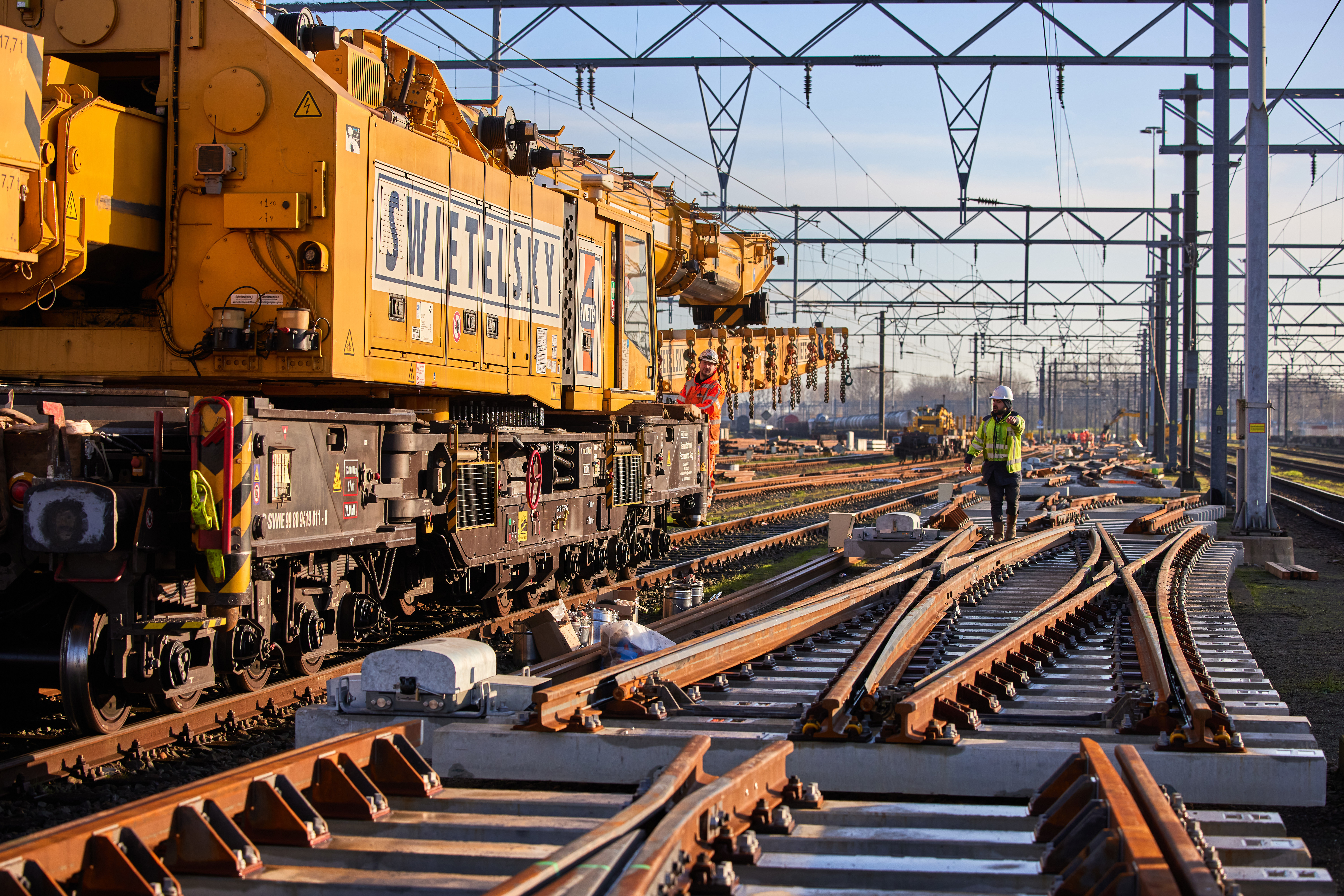

Voorafgaand aan de werkzaamheden bij Liempde werken we 23 dagen lang bij Culemborg aan het spoor. Tussen 14 juli en 6 augustus rijden er daardoor geen Intercity’s tussen Utrecht en Geldermalsen. De Sprinters rijden niet tussen Houten Castellum en Geldermalsen. Daarnaast werken we bij Tiel aan het spoor van 15 tot 20 augustus waardoor er geen treinen rijden tussen Geldermalsen en Tiel.
Treinvrije periode
Van 9 tot 26 augustus 2022 gaat het spoor tussen Eindhoven en Den Bosch zeventien dagen buitendienst. In deze treinvrije periode worden alle werkzaamheden voor dit project uitgevoerd. Op dat moment zal ook een gedeelte van de A2 zijn afgesloten in verband met het inschuiven van de onderdoorgang A2/N2 Eindhoven Noordwest. Dat is een wegproject van de gemeente Eindhoven. ProRail, NS en de gemeente Eindhoven hebben hierover een goede onderlinge afstemming, zodat het vervangend vervoer voor treinreizigers ook dan goed kan verlopen.
Afsluiting Spoorpad
Tijdens de werkzaamheden is het Spoorpad in Liempde afgesloten voor fietsers en voetgangers. Er wordt een omleidingsroute aangegeven via de Oude Rijksweg. Het pad blijft toegankelijk voor bestemmingsverkeer en hulpdiensten. Vanwege het vervoer van ballast of het in- en uithijsen van wisseldelen kan het zijn dat u gevraagd wordt uit veiligheidsredenen kort te wachten bij het Spoorpad. Om dit te regelen zet de aannemer tussen 9 en 19 augustus dag en nacht verkeersregelaars in. Van 19 tot 23 augustus zijn enkel overdag verkeersregelaars aanwezig.
